تصمیم به نوسازی بازشوها و ارتقای آسایش حرارتی و صوتی در واحدهای مسکونی مستقر، همواره با دغدغه بههمریختگی محیط زندگی و تخریب گچبریها همراه است. بسیاری از ساکنان تصور میکنند فرایند جایگزینی فریمهای فرسوده قدیمی با مقاطع عایق نوین، صرفاً به روز ورود نصاب و برش آهن محدود میشود؛ در حالی که از منظر مدیریت اجرایی و مهندسی سازه، موفقیت پروژه در گرو تدوین چکلیست دقیق و رعایت مرحلهبهمرحله اقدامات قبل از تعویض پنجره توسط کارفرما و تیم فنی است. یک کارشناسی مهندسی دقیق نشان میدهد که بیش از نیمی از موارد نفوذ گردوغبار، شکستهای حرارتی پس از نصب یا آسیب به مبلمان داخلی، حاصل نادیده گرفتن پروتکلهای میدانی پیش از آغاز برشکاری است. تفکیک وظایف ساکنان، ایجاد دسترسیهای ایمن، محافظت از نازککاری و ارزیابی تراز سابفریم، مراحلی به هم پیوسته هستند که اگر به درستی هدایت نشوند، بهرهوری پنجره دوجداره استاندارد را به شدت کاهش میدهند.
تجربه عملی در دهها پروژه بازسازی ساختمانی اثبات کرده است که کیفیت نهایی یک بازشو، خروجی زنجیرهای از قطعات مهندسی، دقت شاپدرایینگ، تراز دقیق بستر و تسلط اپراتور بر جزئیات کارگاهی است. پنجره استاندارد تنها وابسته به پوسته ظاهری پیویسی یا آلومینیوم نیست، بلکه هماهنگی گالوانیزه تقویتی با ضخامت حداقل ۱.۵ میلیمتر، شیشه صنعتی فلوت سوپر کلیر، لاستیکهای درزبندی منعطف و رگلاژ تخصصی یراقآلات است که سکوت و آسایش پایدار را رقم میزند. برای دستیابی به این خروجی بدون نقص، ساکنان باید محیط داخلی را از منظر ترافیک کاری، پوشش محافظ و دپوی قطعات مهیا سازند تا تکنسینها بتوانند اتصال سازهای بادوام را بدون فشار زمانی و آسیب به پیرامون کار پیادهسازی نمایند. سازماندهی این پیشنیازها تضمین میکند که پروژه بدون غافلگیریهای اجرایی و با بالاترین راندمان ممکن پایان یابد.
آمادهسازی اصولی فضای داخلی؛ گام نخست اقدامات قبل از تعویض پنجره
پیش از ورود ابزارهای سنگین و ارههای تخریب به داخل آپارتمان، تخلیه فضای پیرامونی پنجرهها حیاتیترین وظیفه ساکنان است. تیمهای اجرایی برای حمل فریمهای سنگین، مهار شیشههای دوجداره با ابعاد بزرگ و مانور دستگاههای برش، نیازمند شعاع حرکتی کاملاً باز و ایمن هستند. کوچکترین مانع فیزیکی نهتنها ریسک واژگونی سازهها و شکست شیشه فلوت را بالا میبرد، بلکه دقت شاقولکاری و تراز لیزری تکنسینها را نیز تحتالشعاع قرار میدهد. به همین دلیل، پیادهسازی ترتیبات فضایی و آزادسازی محیط پیرامون درگاه، نخستین اولویت از مجموعه اقدامات قبل از تعویض پنجره به شمار میرود.
شعاع آزادسازی استاندارد اطراف درگاه و مدیریت تردد کارگاهی
بر مبنای استانداردهای ارگونومی و ایمنی کارگاههای بازسازی، فضای جلوی هر پنجره باید حداقل تا فاصله ۱.۵ الی ۲ متری از هرگونه وسیله متحرک یا ثابت تخلیه گردد. این حریم شامل جمعآوری فرشها، قالیچهها، گلدانها، میزها و صندلیهاست. در پروژههایی که با شیشههای دوجداره جامبزرگ یا پنجرههای قدی سرتاسری سر و کار داریم، نیاز به فضای استقرار پایههای متحرک یا مهار فریم احساس میشود و این شعاع باید تا ۲.۵ متر افزایش یابد. همچنین مسیر تردد از درب ورودی واحد تا محل استقرار پنجرهها باید کاملاً هموار، بدون لغزندگی و عاری از وسایل تزیینی باشد تا انتقال قابهای فلزی و شیشههای سنگین با کمترین لرزش انجام پذیرد.
روشهای آببندی گردوغبار و پوششدهی وسایل منزل با نایلونهای ضخیم
عملیات جداسازی مقاطع قدیمی آهنی یا آلومینیومی سنتی نیازمند استفاده از فرز و ارههای شیارزن صنعتی است که ناگزیر تراشههای میکرونی آهن، گچ و غبار فراوانی تولید میکند. این ذرات به دلیل سایندگی میتوانند به روکش پارچهای مبلمان، لوازم چوبی و الایدیهای خانگی آسیب بزنند. برای خنثیسازی این چالش، باید از نایلونهای محافظ ضخیم گرماژ بالا و چسبهای پهن ضد لک بهره گرفت:
- پوشاندن سرتاسری مبلمان، تختخوابها، لوسترها و کتابخانهها به گونهای که هیچ منفذی برای ورود ذرات معلق گچ و تراشه فلز باقی نماند.
- ایجاد پرده حائل نایلونی زیپدار میان فضای پذیرایی و اتاق خوابهای در حال بازسازی جهت ایزولاسیون کامل آلودگی.
- استفاده از پوشش کارتن پلاست یا تخته فیبر روی کفپوشهای چوبی و پارکت برای جلوگیری از خط و خش ناشی از سقوط احتمالی برادههای داغ برش.
- جمعآوری و بستهبندی کامل کلیه لوازم دکوری ظریف و وسایل الکترونیکی حساس در کمدهای در بسته یا انتقال به بخشهای دور از کارگاه.
باز کردن پردهها، میلپردهها، توریها و الحاقات حرارتی مجاور پنجره
هرگونه مانع در خط تراز دیوار و لبه پنجره مانع از استقرار صحیح مقاطع جدید خواهد شد. باز کردن و دمونتاژ کامل پردهها، شیدها، لوردراپهها و متعلقات آنها اعم از ریل و پایهها از الزامات اولیه است. در صورتی که در زیر پنجره رادیاتور یا فنکویل نصب شده باشد، فاصله مفید میان لبه پایین پنجره و بالای رادیاتور باید سنجیده شود تا در صورت نیاز، تدابیر موقت جهت عایقکاری روی شیرآلات و بدنه رادیاتور با پتوی کارگاهی صورت گیرد. همچنین برچیدن توریهای قدیمی، حفاظهای غیراستاندارد متصل به درگاه و تخلیه قرنیزهای مجاور به تیم اجازه میدهد خط برش آهن را بدون برخورد با موانع اضافه تعیین نمایند.
بازدید فنی، نقشهبرداری ابعادی و بررسی استحکام سابفریم موجود
یکی از اساسیترین خطاهای رایج در پروژههای نوسازی، اکتفا به اندازهگیریهای کلی و سنتی با مترهای دستی است. اجرای بدون تخریب وابسته به حفظ قوطی فلزی محیطی یا همان فریم انتظار قدیمی است که به اسکلت اصلی ساختمان شاخک خورده است. اگر فریم انتظار دچار پیچیدگی محوری، ناشاقولی شدید یا پوسیدگی زیرین باشد، حتی بهترین پروفیلهای یوپیویسی یا آلومینیومی نیز در بلندمدت دچار تابیدگی، نشت باد و ناکارآمدی یراقآلات خواهند شد. از این رو، ارزیابی دقیق بستر اتصال و انطباق آن با شاپدرایینگ، ستون فقرات اقدامات مهندسی پیش از شروع کار است.
بررسی ساختاری وضعیت قوطی انتظار آهنی و پایش نقاط پوسیدگی و زنگزدگی
در سیستمهای تعویض بدون تخریب، مقطع نوسازی بر روی لبه قوطی آهنی قدیمی سوار میشود. تکنسین کارآزموده در نخستین گام با سمبادهکاری و برس سیمی، پوسته قوطی را از نظر اکسیداسیون عمیق و پوسیدگیهای ناشی از نمزدگی گذشته بازبینی میکند. در صورت وجود پوسیدگی در نشیمن پایین به دلیل نفوذ بارانهای سنواتی، باید بخشهای تحلیلرفته با ورق گالوانیزه یا تسمه آهنی تقویت شده و سپس سرتاسر کلاف با ضدزنگ صنعتی پوشانده شود. نشاندن پنجره دوجداره سنگین روی فریمی که درگیر خردگی فلزی است، موجب نشستهای نامتقارن و دفورمه شدن کلاف یوپیویسی خواهد شد.
کنترل تراز لیزری، شاقولبودن، دفرمگی و خطاهای هندسی بازشوهای قدیمی
بسیاری از ساختمانهای چند سال ساخت در اثر نشستهای نامتقارن سازه، دچار عدم تقارن در زوایای قائمه یا شکمدادگی نعلدرگاه هستند. این موضوع باید در فاز اقدامات قبل از تعویض پنجره و حین برداشت نقشهها توسط مهندس فنی مهار شود:
- قرائت دقیق ابعاد با متر لیزری در سه نقطه عرضی (بالا، میانه، پایین) و سه نقطه ارتفاعی (چپ، وسط، راست) جهت تشخیص دفرمگی دهانه.
- اندازهگیری ضربدری اقطار دهانه (کنترل گونیا بودن فریم انتظار) جهت تعیین مقدار اختلاف قطر که نباید از رواداریهای مجاز تجاوز کند.
- ثبت میزان ناشاقولی به کمک ترازهای دیجیتال یا تراز لیزری ۳۶۰ درجه به منظور انتخاب نوع باله مقطع بازسازی (فریم پروازی یا لبهدار).
- پیشبینی میزان بادخور استاندارد (معمولاً ۴ تا ۸ میلیمتر از هر طرف) برای تزریق بینقص فوم پلیاورتان و درزبندهای سیلیکونی ماستیک.
انتخاب پروفیل بازسازی مناسب بر اساس عمق و باله نشیمن پنجره قبلی
مقاطع تعویضی دارای لبهای به اصطلاح پروازی (L-Shape یا بالهدار) هستند که وظیفه دارند فریم آهنی قدیمی را از نمای روبهرو کاملاً کاور کنند تا بدون کوچکترین آسیب به گچ یا رنگ داخلی، ظاهر کار مدرن و یکدست شود. اما تمام مقاطع بالهدار برای تمام کاربریها پاسخگو نیستند. در شرایطی که عمق قوطی موجود کمتر از حد استاندارد باشد یا کلاف پنجره بسیار نزدیک به سرستون قرار گرفته باشد، انتخاب نادرست پروفیل باعث تداخل لنگه بازشو با دستگیرهها یا دیوارههای جانبی میشود. مهندس ناظر در چکلیست برداشت ابعادی، زاویه چرخش لولای بازشو، زاویه گردش دستگیره و عمق دقیق جانمایی گالوانیزه C-Channel با ضخامت حداقل ۱.۵ میلیمتر را بررسی میکند تا از انسداد بصری و عدم بسته شدن کامل باله اطمینان یابد.
هماهنگیهای ساختمانی، مدیریت زمان و پروتکلهای اجرایی روز نصب
اجرای بدون اصطکاک پروژههای تعویض، صرفاً مقولهای مکانیکی و نجاری نیست، بلکه تابعی از هماهنگیهای مدیریتی در مجتمعهای مسکونی است. برشکاری پروفیلهای فرسوده، جابهجایی بار و تخلیه پسماندهای ساختمانی سر و صدای قابل توجهی تولید میکند که میتواند آرامش همسایگان را برهم زند. به همین جهت، برنامهریزی تقویمی، استعلام قوانین هیئت مدیره ساختمان و همراستاسازی ساعت کاری با مقررات عمومی آپارتماننشینی، از مولفههای تعیینکننده در پیشگیری از توقف کارگاه توسط حراست یا مدیران بلوکها محسوب میشود.
تنظیم زمانبندی با مدیریت ساختمان و تعیین ساعت مجاز برشکاری
بهطور معمول، آییننامههای داخلی مجتمعهای مسکونی انجام عملیات پر سروصدا را در روزهای تعطیل رسمی و ساعات استراحت عصرگاهی منع میکنند. هماهنگی پیشینی با لابیمن یا سرپرست ساختمان موجب میشود زمان مشخصی، عموماً بین ساعت ۹ صبح الی ۱۶ بعدازظهر، برای تخلیه پنجرهها و برش فریمهای آهنی اختصاص یابد. این رویکرد سیستماتیک تضمین میکند که بالابرها، آسانسورهای باربری یا راهپلههای اضطراری بدون تداخل با تردد سایر ساکنین در اختیار اکیپ حمل شیشه و پروفیل قرار گیرد و از اتلاف ساعتهای مفید کاری تکنسینها جلوگیری شود.
پروتکلهای پیشبینی آبوهوا برای جلوگیری از اتلاف انرژی و نفوذ باران
دمونتاژ پنجره به معنای ایجاد بازشوهای مستقیم به فضای باز اقلیمی است. پایش سامانههای هواشناسی ۴۸ ساعت پیش از اجرا، مانع از مواجهه با بارندگیهای سیلآسا، وزش بادهای شدید یا افت شدید دما میشود. انجام عملیات نصب در شرایط جوی ناپایدار چند ریسک غیرقابل جبران پدید میآورد:
- نفوذ رطوبت به بستر گچ و مصالح داخلی هنگام باز بودن دهانه پیش از آببندی نهایی پنجرههای نوین.
- کاهش راندمان و چسبندگی چسبهای سیلیکون و فومهای منبسطشونده پلیاورتان در دماهای زیر صفر یا رطوبت بارانی شدید.
- خطرات جدی جابهجایی جامهای بزرگ شیشه در بادهای تند به دلیل پدیده بادبانشدگی و احتمال خرد شدن شیشههای سوپر کلیر.
- اتلاف شدید انرژی گرمایشی یا سرمایشی واحد مسکونی در صورت تداوم بازماندن دهانهها بیش از زمانبندی پیشبینیشده.
مدیریت حیوانات خانگی، کودکان و ایمنسازی جریان باد عبوری (کوران)
هنگامی که تمام بازشوهای یک واحد به طور همزمان یا متوالی تخریب میشوند، جریان باد شدید موسوم به کوران در فضاهای بیناتاقی شکل میگیرد. این جریان ناگهانی میتواند درهای داخلی را به شدت بکوبد یا ورقههای عایق را جابهجا کند. همچنین برادههای ریز برشآهن و تیزی شیشهها برای کودکان و حیوانات خانگی مخاطرهآمیز است. حضور آنان در محیطی جداگانه یا انتقال موقتشان به خارج از منزل طی ساعات پرفشار کار، امنیت جانی خانواده را تأمین کرده و به تکنسینها اجازه میدهد با تمرکز کامل به شاقولکاری و رگلاژ یراقآلات بپردازند.
بازرسی محموله تحویلی پیش از برش پنجرههای قدیمی؛ چکلیست متریال
بزرگترین خطای اجرایی که منتهی به بیسرپناه ماندن آپارتمان در طول شب میگردد، برشکاری و تخریب پنجرههای قبلی پیش از انطباق و تحویل فیزیکی پنجرههای جدید است. بارها مشاهده شده است که به دلیل خطای اپراتور انبار یا شکست شیشه در ترانزیت، ابعاد پنجره ارسالی با درگاه همخوانی ندارد اما فریم قدیمی پیشتر بریده شده است! برای مهار این فاجعه ساختمانی، پروتکل مهندسی حکم میکند که تکنسین ناظر تمامی اقلام دریافتی را به صورت چشمی و ابعادی ارزیابی کرده و تنها پس از اطمینان تام از مطابقت اجزا، دستور استفاده از اره شیارزن را صادر نماید.
انطباق متراژ و ابعاد یونیتهای تولیدی با درگاههای اندازهبرداریشده
پیش از دستزدن به دیوارهها، ابعاد یکایک قابهای ساختهشده با یونیتهای مستقر در ساختمان تطبیق داده میشود. اختلاف مجاز ابعادی بین فریم نوسازی و دهانه انتظار نباید بیشتر از لبه پوششدهنده باله بازسازی باشد. تطابق موقعیت لنگههای بازشو، عدم تداخل بازشو با ستونها یا لولههای گاز عبوری، و بررسی انطباق نقشههای شاپدرایینگ اولیه با یونیتهای فیزیکی، ضامن عدم توقف کار است. به این ترتیب، اگر ناهماهنگی در کارگاه دیده شود، بدون آنکه آرامش خانه از بین برود، نقشه در خط تولید اصلاح خواهد شد.
بررسی سلامت شیشههای دوجداره صنعتی، اسپیسرها و تزریق گاز آرگون
شیشه صنعتی بیش از ۷۰ درصد سطح عایقبندی پنجره را تشکیل میدهد. در واحدهای معتبر، استفاده از شیشه فلوت سوپر کلیر اردکان همراه با اسپیسرهای آلومینیومی پیوسته خمخورده و مواد رطوبتگیر استاندارد (مولکولار سیو) تضمینکننده شفافیت و عدم بخارزدگی است. خریداران و تکنسینها باید فاکتورهای زیر را روی پالت شیشهها بررسی نمایند:
- عدم وجود خط و خش، لبپریدگی، حباب هوا یا لکههای بین دوجداره که نشاندهنده تولید کارگاهی غیراستاندارد است.
- تداوم تزریق لاستیک بوتیل و چسب پلیسولفاید ثانویه به صورت یکنواخت و با ضخامت حداقل ۳ الی ۴ میلیمتر در دورتادور اسپیسر.
- وجود سوپاپهای تزریق گاز آرگون در لبههای اسپیسر دستگاهی و شفافیت کامل گاز میانی بدون تاری دید.
- کنترل اختلاف ضخامت جدارها در شیشههای آکوستیک لمینت (بهعنوان مثال ترکیب ۶ میل سوپرکلیر، اسپیسر، و ۴ میل ساده) برای شکست فرکانس صوت.

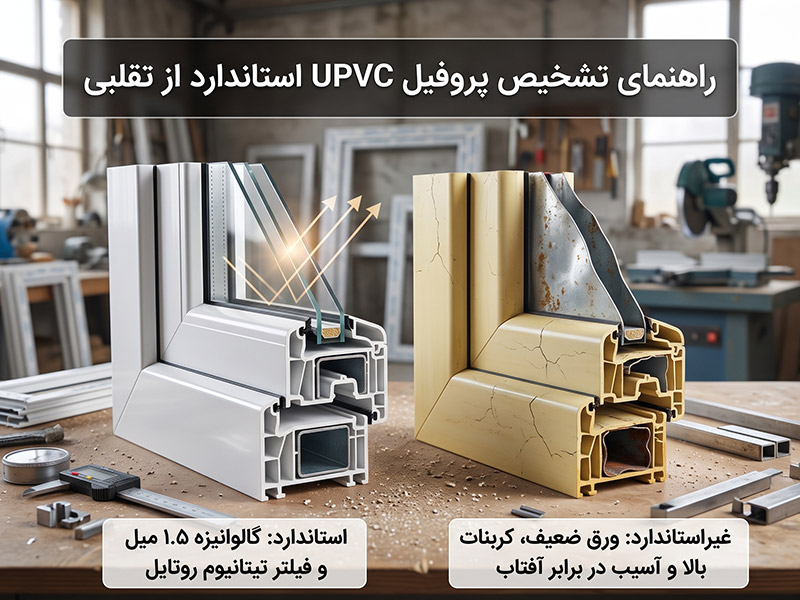

کنترل اصالت گالوانیزه داخلی و یراقآلات رگلاژپذیر دوحالته
اسکلت پنهان و باربر مقاطع یوپیویسی، رینفورسمان گالوانیزه است که در بطن محفظه اصلی جای میگیرد. متاسفانه در تولیدات نامرغوب، گاهی گالوانیزه سراسری حذف شده یا از ورقهای ضعیف زیر ۱ میلیمتر استفاده میشود. ممیزی وزن یونیتها، کنترل نقاط پیچبندی یراقآلات و سنجش ضخامت گالوانیزه که الزاماً باید ۱.۵ میلیمتر با مقطع C یا U باشد، از دفورمگی پروفیل در فصول گرما و سرما پیشگیری میکند. افزون بر این، یراقآلات باید از نوع تنظیمی باربر با پلیکربنات مرغوب و آبکاری ضدسایش انتخاب شده باشند تا پس از نصب، امکان رگلاژ میکرومتری سهبعدی را به نصاب بدهند.
رویکرد گامبهگام در زمان اجرای عملیات؛ از جداسازی تا تحویل مهندسی
پس از گذراندن موفقیتآمیز فاز آمادهسازی، عملیات اجرایی بر مبنای چرخه استاندارد فنی پیادهسازی میگردد. رعایت انضباط کارگاهی و استفاده از ابزارهای بادی و هیدرولیکی، سطح ارتعاشات منتقلشده به دیوارهای جانبی را به حداقل میرساند. ترتیب اصولی این فاز به گونهای است که محیط خانه کمترین زمان ممکن را در معرض باد و تبادل حرارتی مستقیم با هوای بیرونی بگذراند.
تخریب بدون ضایعات؛ تکنیکهای برش تیغهها و رهاسازی لنگههای فرسوده
در فرایند تعویض استاندارد، لنگههای متحرک و شیشههای قدیمی ابتدا به شکلی کاملاً کنترلشده باز شده و از محیط کارگاه خارج میشوند. سپس ستونهای عمودی و افقی (مولیونهای میانی) قوطی آهنی یا آلومینیومی فرسوده با استفاده از فرز برش میخورند تا یک کلاف چارچوب باز خالی باقی بماند. هنر نصاب حرفهای در این مرحله، ایجاد برشهای شیبدار روی تیغههای متصل به قوطی پیرامونی است تا به هیچکدام از شاخکهای نگهدارنده اسکلت در دیوار بتنی یا آجری آسیبی وارد نشود و گچ و رنگ اطراف کلاف دستنخورده باقی بماند.
تثبیت شاسی با پیچهای بولتکس، تراز سهبعدی و تزریق اصولی فوم پلیاورتان
نشاندن یونیت نوسازی روی سابفریم باید با دقتی در حد میلیمتر صورت پذیرد. تثبیت سازه نه با پیچهای خودکار معمولی و ضعیف، بلکه به وسیله پیچهای فولادی سرمتهدار بولتکس مستقیماً در قوطی آهن زیرین انجام میگیرد:
- تراز و شاقولکاری شاسی در هر سه جهت محورهای X، Y و Z پیش از بستن نهایی پیچها با تراز لیزری دقیق.
- رعایت فواصل گامهای پیچگذاری با حداکثر فاصله ۷۰ سانتیمتر از یکدیگر و ۱۵ سانتیمتر از گوشههای کلاف.
- تزریق پیوسته فوم پلیاورتان منبسطشونده در تمام شیارهای پیرامونی جهت ایجاد سد الاستیک در برابر پلهای حرارتی و لرزشهای صوتی.
- پوشش نهایی اتصالات خارجی و داخلی با سیلیکون ماستیک خنثی و مقاوم در برابر اشعه فرابنفش (UV) خورشید به منظور عایقبندی رطوبتی مادامالعمر.
جایگذاری شیشههای صنعتی، فیکساتورها (تاکوز) و رگلاژ نهایی یراقآلات
تثبیت شیشههای سنگین در دل پروفیل با بهرهگیری از گوههای پلاستیکی مخصوص به نام تاکوز (زیربندی شیشه) انجام میشود. نصاب ماهر با ایجاد تعادل قطری از طریق چیدمان صحیح تاکوزها، وزن سنگین شیشه فلوت سوپر کلیر را به پاشنه لولاها منتقل کرده و مانع از افتادگی یا گیر کردن لنگه بازشو در درازمدت میشود. پس از نصب زهوارها، رگلاژ یراقآلات از طریق آچارهای آلن مخصوص روی زبانه قفلها و محور لولاها پیاده میشود تا حرکت دستگیره نرم، روان و بدون کوچکترین خلاصی صورت پذیرد و تست دود و نفوذ هوا بالاترین ضریب عایقبندی را نشان دهد.
پرسشهای متداول پیش از آغاز فرایند تعویض پنجرههای سنتی
مرور چالشهای پرکرار سایر ساکنان و کارفرمایان دیدی روشنتر برای مدیریت این پروژه فراهم میسازد:
- آیا در فرایند تعویض بدون تخریب آسیبی به کاغذ دیواری، سنگ قرنیز یا رنگ وارد میشود؟
خیر، مقاطع بازسازی دارای بالههای مخصوصی هستند که دقیقاً روی لبه قوطی آهنی قبلی قرار میگیرند و هرگونه ناهمواری اتصال را میپوشانند. بنابراین، دیوارها و دکوراسیون پیرامونی کاملاً دستنخورده باقی میمانند. - اجرای تعویض پنجرههای یک واحد مسکونی معمولی به چه میزان زمان احتیاج دارد؟
در صورتی که فضای کارگاه از قبل آمادهسازی شده و فرایند اقدامات قبل از تعویض پنجره دقیقاً اعمال شده باشد، نوسازی یک واحد ۳ الی ۵ پنجرهای ظرف مدت یک روز کاری (معمولاً بین ۶ الی ۹ ساعت) از مرحله دمونتاژ تا درزبندی و رگلاژ کامل خاتمه مییابد. - آیا الزامی است کل خانه از سکنه و مبلمان خالی شود؟
به هیچ وجه؛ جابهجایی مبلمان به فاصله ۱.۵ متری از پنجرهها و کشیدن کاورهای پلاستیکی ضخیم کفایت میکند و نیازی به ترک منزل توسط اعضای خانواده نیست. - چگونه از کیفیت فوم و چسب درزبندی اطمینان حاصل کنیم؟
چسبهای سیلیکون مصرفی باید از نوع خنثی (Neutral) و مقاوم به تغییرات اقلیمی باشند تا در تابستان دچار پوسته شدن یا تغییر رنگ نشوند؛ همچنین تزریق فوم باید تراکم بالایی داشته و شیارها را به طور کامل پر کند.
بهرهمندی از پنجرهای بیصدا، مقاوم و با کارایی حرارتی پایدار، اتفاقی تصادفی نیست؛ بلکه نتیجه همگرایی نقشه دقیق مهندسی، کیفیت کارخانهای قطعات و بسترسازی استاندارد است. گروه صنعتی برنا پنجره با تلفیق دپوی غنی پروفیل، خطوط مکانیزه برش و مونتاژ، شیشههای سوپر کلیر صنعتی با اسپیسر دستگاهی و تیمهای شاپدرایینگ مجرب، آسودگی خاطر سازندگان و مالکان را در تمام فازهای طراحی تا نصب تضمین مینماید. اگر در آستانه نوسازی پنجرههای ساختمان خود هستید، پیشنهاد میکنیم پیش از هرگونه اقدام اجرایی، از مشاوره میدانی کارشناسان فنی ما بهرهمند شوید تا با ارزیابی دقیق مقاطع و ابعاد، پروژهای آرام، سریع و با بالاترین بهرهوری انرژی را تجربه کنید.
